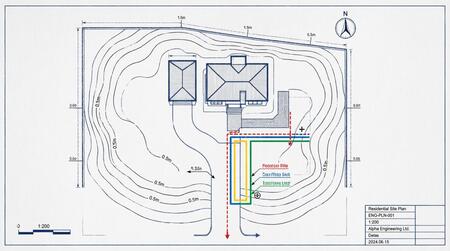

ИНЖЕНЕРНЫЙ ПЛАН УЧАСТКА С ВЫСОКОЙ ВОДОЙ ДО ЗЕМЛЯНЫХ РАБОТ

RU-1000 Рейтинг
ИНЖЕНЕРНЫЙ ПЛАН УЧАСТКА С ВЫСОКОЙ ВОДОЙ ДО ЗЕМЛЯНЫХ РАБОТ

На участке с высокой грунтовой водой ошибка редко остаётся внутри одного узла. Неудачная отметка выпуска из дома заставляет глубже прокладывать трубу, глубокая траншея быстрее заполняется водой, а выбранная по сухому летнему рельефу точка отвода может оказаться в зоне сезонного подтопления. В итоге отдельно правильные решения начинают мешать друг другу.

Избежать этого помогает общий инженерный план. На нём канализацию рассматривают вместе с фундаментом, рельефом, дренажем, водостоками, подъездом техники и будущим благоустройством. Такой документ не заменяет проект и обследование участка, но позволяет заранее увидеть конфликты, которые после строительства исправлять намного дороже.

Зафиксируйте исходные отметки

Работу начинают с высот, а не с выбора оборудования. На схеме нужны отметка выпуска канализации из фундамента, предполагаемое положение очистной установки, поверхность земли по трассе и возможные точки отвода очищенной воды. Если дом ещё проектируется, положение выпуска можно согласовать с наружной сетью. В готовом доме оно уже становится жёстким ограничением.

Рельеф оценивают не по одной точке. Важны понижения, куда стекает вода после дождя, насыпи, кюветы, подпорные стенки и будущие изменения уровня земли. Подсыпка участка после монтажа способна изменить глубину люков и условия обслуживания, а снятие грунта — уменьшить защитный слой над трубой.

Отдельно отмечают наблюдавшийся уровень воды. Полезно записывать дату и условия: весеннее снеготаяние, затяжные осадки или сухой период. Один замер в благоприятный день не описывает сезонный максимум.

Разведите сети по назначению

Бытовые стоки, вода с кровли и грунтовая вода — три разных потока. Бытовая канализация направляет стоки из дома на очистку. Ливневая сеть собирает осадки с крыши и твёрдых покрытий. Дренаж работает с водой в грунте около предусмотренных конструкций и зон.

На тесном участке трассы могут пересекаться, однако объединять их нельзя. Сильный дождь создаёт нагрузку, на которую бытовая очистная система не рассчитана, а постоянный приток из дренажа нарушает её рабочий режим. На общем плане достаточно показать каждую сеть своим цветом, подписать направление движения воды и проверить пересечения по высоте.

Особого внимания требуют выпуски. Вода из водосточной трубы не должна собираться у котлована или над подводящей канализационной трассой. Дренажный колодец и точка отвода очищенной воды также не следует считать взаимозаменяемыми только потому, что они расположены рядом.

Проверьте весь путь бытовых стоков

Очистная установка — лишь часть цепочки. До неё идут внутренние стояки, выпуск через фундамент и наружная труба; после неё — линия отвода и принимающая зона. Ограничение в любом звене влияет на всю схему.

Для самотечной трассы важны согласованные отметки и доступность обслуживания. Лишний поворот, чрезмерное заглубление или длинный недоступный участок усложняют эксплуатацию. В насыщенном водой грунте дополнительно оценивают устойчивость траншеи, основание и обратную засыпку. Конкретные материалы и способ работ выбирают по условиям участка и требованиям производителя оборудования.

При сравнении моделей смотрят не только на производительность. Значение имеют допустимая глубина подводящей трубы, конструкция корпуса, требования к основанию, электропитание, способ отвода очищенной воды и доступ к обслуживаемым элементам. Подходящие для таких условий варианты удобно предварительно сопоставить на странице https://septikcity.ru/catalog/septiki/dlya-vysokikh-gruntovykh-vod/, а окончательную конфигурацию связывать с фактическими отметками, режимом проживания и результатами осмотра участка.

Не выбирайте точку отвода по остаточному принципу

Даже хорошо очищенная вода должна куда-то уходить. Если принимающая зона периодически заполнена грунтовой или дождевой водой, самотечная линия может работать нестабильно. Поэтому точку отвода проверяют в сезонно неблагоприятном сценарии, а не только летом.

Принудительная схема позволяет поднять воду к более подходящей точке, но добавляет насос, кабель, обслуживание и зависимость от электроснабжения. Заранее нужно понимать, куда направится вода при остановке оборудования и как будет доступен насос. Это часть инженерного решения, а не дополнительная опция, которую можно безболезненно выбрать после засыпки котлована.

Не стоит переносить проблему к границе участка. Направление воды должно учитывать соседние территории, дороги, фундаменты и зоны будущего благоустройства. Если надёжной точки нет, схему уточняют до покупки оборудования.

Оставьте место для монтажа и обслуживания

На плане часто показывают только конечное положение установки. На стройке требуется больше пространства: подъезд, рабочая зона, временное размещение грунта и материалов, безопасный доступ к траншее. Если участок уже занят домом, забором и дорожками, порядок работ становится частью проекта.

После монтажа доступ тоже должен сохраниться. Люки не закрывают капитальными конструкциями, тяжёлыми покрытиями или неподвижными объектами. Трассу отмечают на исполнительной схеме с привязкой к углам дома либо другим постоянным ориентирам. Фотографии до обратной засыпки помогают восстановить положение трубы и кабеля при последующих работах.

Благоустройство планируют с учётом обслуживания. Красивое покрытие не должно превращать обычную проверку оборудования в демонтаж площадки. Одновременно важно исключить проезд тяжёлой техники над зонами, которые для такой нагрузки не рассчитаны.

Сравнивайте сметы по одинаковому составу

Два предложения с одинаковой моделью могут заметно различаться по объёму работ. Для честного сравнения отдельно фиксируют длину и глубину трассы, подготовку основания, вводы, кабель, обратную засыпку, отвод, пусконаладку и восстановление поверхности.

Для влажного грунта заранее описывают возможные дополнительные операции: временное водопонижение, укрепление стенок выемки, замену переувлажнённого грунта, вывоз излишков и установку насосного оборудования. Условие «по факту» лучше заменить измеримым правилом — за метр, кубический метр или конкретную операцию.

Цена корпуса сама по себе не показывает стоимость готовой системы. Сопоставлять нужно рабочие схемы с одинаковой границей ответственности подрядчика.

Контрольный список перед началом работ

Перед выходом техники полезно проверить:

  • Нанесены ли фактические отметки выпуска, трассы, установки и точки отвода.
  • Учтён ли сезонно высокий уровень воды, а не только состояние участка в день осмотра.
  • Разделены ли бытовая канализация, ливневый сток и дренаж.
  • Согласованы ли требования выбранной модели с глубиной подводящей трубы и способом монтажа.
  • Проверена ли работа точки отвода в неблагоприятных условиях.
  • Есть ли подъезд, рабочая зона и место для временного грунта.
  • Останутся ли доступными люки, насос и участки, требующие обслуживания.
  • Одинаково ли описан состав работ во всех сравниваемых сметах.

Высокая вода не делает строительство невозможным, но требует согласованности. Когда высоты, потоки воды, оборудование, монтаж и обслуживание сведены на один план, решение можно оценивать как систему. Это снижает риск дорогих переделок и помогает обсуждать с подрядчиком конкретные условия участка, а не абстрактный «монтаж под ключ».



Дата: 31.07.2026
Новые компании
Адрес
197136, г.Санкт-Петербург, Большой пр. В.О. д.74
Телефон
+7 (812) 385-60-20
Адрес
129345, г. Москва, ул. Осташковская, д. 14
Телефон
8-800-505-05-42 +7(495) 787-26-63
Адрес
125009, г. Москва, ул. Тверская 14
Телефон
8 (800) 200-15-77, +7 (495) 640-80-77
Адрес
121344, г.Москва, ул. Енисейская, д.1, стр.1
Телефон
8(800)333-63-88, +7(495)649-63-88
Адрес
141101, Московская обл., г. Щелково, ул. Заводская, д. 14
Телефон
+7 (495) 221-56-10
